宇都宮LRT、新幹線…「新線工事」はなぜ遅れるか 延期は仕方ないが、問題は「その後の対応」だ
一方、北陸新幹線の場合は土木工事の遅れが開業延期に直結している。昨年12月10日に国交省の「北陸新幹線の工程・事業費管理に関する検証委員会」が発表した中間報告書によれば、石川県と福井県の県境に位置する全長5.5kmの加賀トンネルと、敦賀駅の工区において大幅な遅延が生じているという。
加賀トンネルについては2020年3月、トンネル底部に「盤ぶくれ」による亀裂が確認され、935mの区間について地盤を抑え込む固定ボルトを設置するなどの対策工事が必要となった。盤ぶくれとは、トンネル底部の地盤が地下水や大気と反応して、トンネル底部が隆起する現象だ。この対策工事に約7カ月、工事の効果の計測に3カ月が必要となり、全体で10カ月超の遅延が見込まれることとなった。

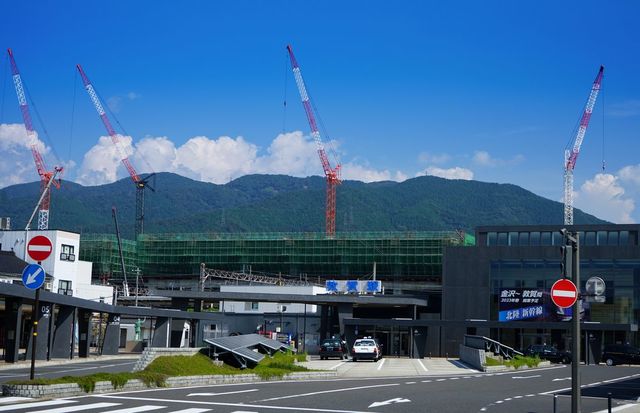

敦賀駅については工事以外の要因も大きく影響している。2017年3月の土木工事契約締結後に大幅な設計変更が行われたのである。北陸新幹線は当初、フリーゲージトレイン(軌間可変電車)を導入し、敦賀から大阪方面に乗り換えなしで結ぶ計画であり、敦賀駅もその前提に基づく設計だった。
だが、フリーゲージトレインの開発が難航したことから同年10月、新幹線と在来線特急の乗り換え利便性向上策として、北陸新幹線敦賀駅の1階に在来線特急ホームを設置し、上下乗り換えを可能にすることとした。この結果、土木工事の着手は約1年遅れの2018年4月となったのだ。北陸新幹線のケースでは、主な要因は計画決定の遅れと工事の難航の2点と言えるだろう。
鉄道工事は「遅れるのが常」
しかし、この2路線の工事が特別というわけではない。鉄道工事は遅れるのが常である。
例えば、2019年11月に開業した相鉄・JR直通線も、2009年10月に工事施行認可を受けた時点では2015年4月の開業を予定していた。ところが、東海道貨物線横浜羽沢駅構内における線路切り替え工事に当初想定以上の工期が必要なことが判明。2013年に開業時期を2018年度内に延期すると発表した。その後、2016年には用地取得の難航により工事着手が遅れているとして、再び2019年度下期に延期した経緯がある。
2022年度下期に開業予定の相鉄・東急直通線(相鉄新横浜線・東急新横浜線)も、当初は2018年度の開業を予定していた。こちらは用地取得の遅れと、新綱島地区の地質調査の結果、当初想定よりも地質が軟弱であることが判明し、施工に時間がかかった。新綱島駅本体工事はシールドマシンの発進基地を兼ねており、このためトンネルの掘削開始が遅れた。その結果、鶴見川の直下を横断する工事が掘削を制限される出水期に当たる見込みとなり、玉突き的に工期が延びることになった。
