東芝だけじゃない!海外大型案件で赤字続出 プラント建設で想定外の遅延や賃金高騰
プラントなどの大型プロジェクトの契約は、「ランプサム(固定価格)」と「コストプラスフィー(実費精算)」の2種類に分けられる。固定価格なら、受注側は契約で決めた金額で完成させる義務を負う。実費精算では、受注側はかかったコストに一定割合の利益を加えた金額を発注側に請求することができる。
固定価格であっても受注側に過失のないコスト超過分は発注側が一部負担する場合もある。だが負担が巨額だと、当事者間で争いになることも少なくない。

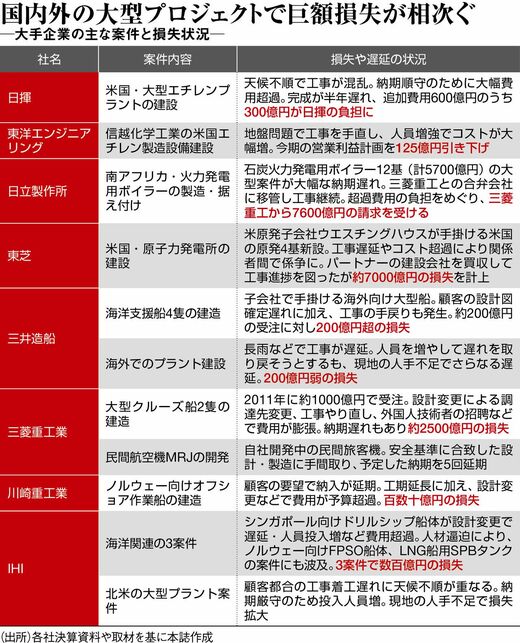

受注する側の負担がかさみやすい
固定価格でも実費精算でも、実際には案件ごとに細かい条件は異なる。契約段階からのリスクマネジメントが重要だ。ただ厳しい受注競争の中、基本的に受注側の立場は弱い。とりわけ海外案件では商慣行の違いなどから傷口が広がりやすい。東芝の原発案件のように、最終的には受注側が面倒を見ることが多い。
米国案件で苦しむ別の重工メーカーの役員は打ち明ける。「顧客との契約は固定価格。だが配管工事などの下請け業者とは実費精算なので、かかった費用は全部こちらに請求される」。
この会社が取り組むのは、プラントの設計(E)、調達(P)、建築(C)を一括で行うEPC案件。実際の工事を担うのは地元の業者だ。コストの膨張を回避すべく固定価格で請け負ってくれる業者を探して約10社に当たったが、1社も見つからなかった。
