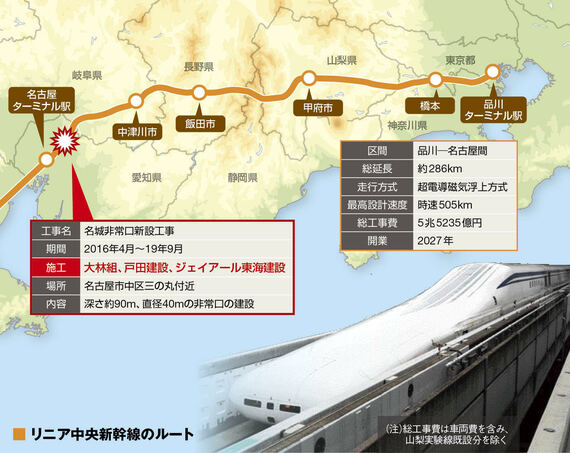

リニア新幹線「2027年開業」が難しすぎる理由 開業遅れると全国のプロジェクトが大混乱?

7分で読める 有料会員限定
2/4 PAGES
3/4 PAGES

何が起こるか分からない状況を予兆するかのように、昨年12月、リニアの沿線自治体である長野県中川村にて山の斜面が崩壊、流入した土砂が県道を塞ぐ事故があった。その後の記者会見にてJR東海は「現場近くで行われていたリニアのトンネル工事での発破作業」が事故を招いた可能性があると認めた。発破に伴う振動で地盤が緩んだ可能性があるという。出足からトラブルに遭った格好だ。

無事にトンネル工事が竣工しても、すぐにリニアが走るわけではない。2026年11月までの工事に含まれるのは「トンネルの開通のみ」(JR東海)で、リニアの線路ともいうべきガイドウェイの敷設はそこから新たに行うからだ。

ガイドウェイ敷設にはどれくらいの期間がかかるのか。1997年から走行実験が行われ、リニア開通後には本線としても使用される山梨実験線が参考になる。同実験線のガイドウェイ延伸を担当した鉄道建設・運輸施設整備支援機構によれば、全長24.4kmのガイドウェイの敷設工事にかかった期間は2011年3月から2013年1月まで。2年弱もの期間を要している。

新技術の試運転に「たった1年弱」

一般的に、線路の敷設はトンネルや高架橋といった土台の工事が完了してから始まる。だがリニアの場合、トンネル工事の竣工を気長に待っている時間はない。すると、トンネル開通を待たずして、掘った区間から順次ガイドウェイを敷設していくという「荒技」しかないが、狭いトンネルの中で掘削と敷設という異なる工事を互いに干渉させず進めるのは至難の業だ。JR東海はガイドウェイ工事については「時期、事業者ともに未定」としている。
