新横浜の地下深く、人知れず進む巨大鉄道工事 22年度下期開業「相鉄・東急直通線」現場ルポ

8分で読める
2/4 PAGES

開業時期は2022年度下期だ。当初の開業予定は2019年4月だったが用地取得などに時間を要し、3年以上遅れた。順調に進めば、あと1年半~2年で開業する。

相鉄・東急直通線の大半は地下区間で、新駅が地下に2つ設置される。新横浜と新綱島という仮の駅名が付いている。正式決定には関係自治体との協議が必要となる。その新横浜と日吉を結ぶ路線名称は東急新横浜線で正式決定済みだ。西谷―新横浜間は相鉄新横浜線である。

新横浜は東海道新幹線の停車駅であるほか、JR横浜線、横浜市営地下鉄ブルーラインが乗り入れる。そこへ東急と相鉄の新横浜線が加わる。つまり、相鉄や東横線の沿線住民にとって東海道新幹線へのアクセスが容易になるという効果も期待できる。

相鉄・東急直通線の開業予定時期まであと2年を切った。現在の工事の進捗状況はどうなっているのか。大型連休前の4月23日、JRTTの案内で相鉄・東急直通線の工事現場を訪ねた。

地下33mで進む新横浜駅工事

JR新横浜駅の新幹線口は環状2号線に面している。その道路の地下で新駅の建設工事が佳境に入っている。新設される4つの出入り口の1つ、「ST線第3出入口」から、階段で地下に降りた。

相鉄・東急直通線のホームは地下4階、地上から33mの深さにある。新駅は長さ325m、最大幅が約30mという巨大な構造だ。

地下1階は改札階。相鉄・東急直通線と交差する地下鉄ブルーライン新横浜駅の改札口も地下1階にあるため、両者の乗り換えは地下1階で行われる。地下2階と地下3階は電気設備や機械室、変電所として使われる。乗降客は改札口の地下1階とホームがある地下4階との間をエスカレーターなどで移動する。

「相鉄・東急直通線」の工事現場

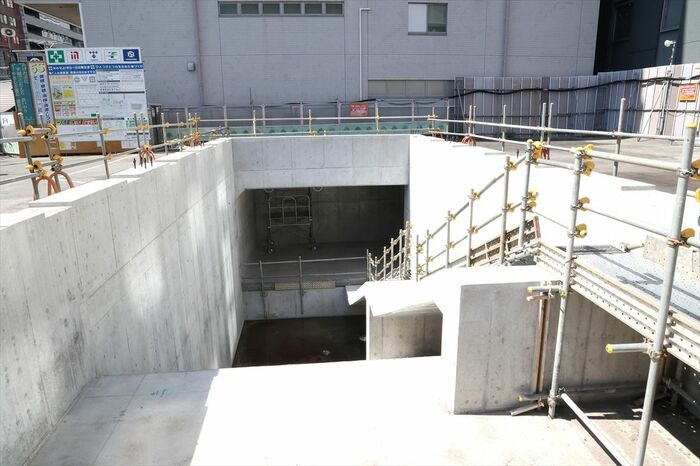

  • 「ST線第3出入口」から地下の工事現場へ 「ST線第3出入口」から地下の工事現場へ
    (撮影:尾形文繁)

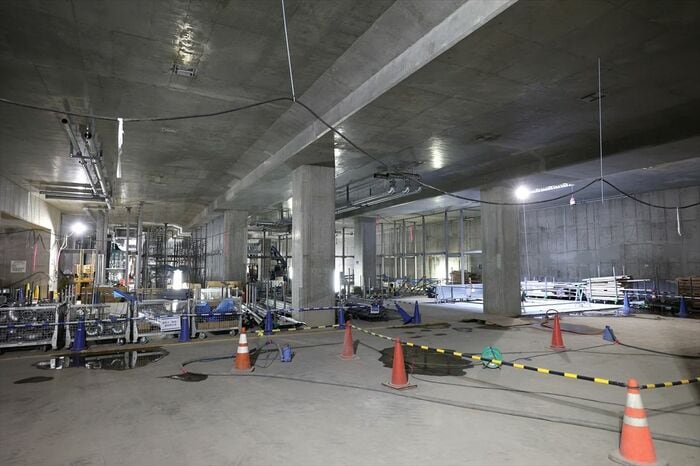

  • 広々とした空間が広がる 広々とした空間が広がる
    (撮影:尾形文繁)

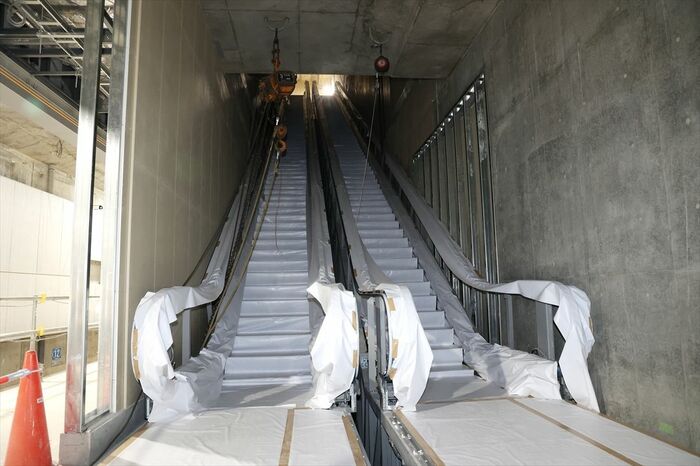

  • 設置済みのエスカレーター 設置済みのエスカレーター
    (撮影:尾形文繁)

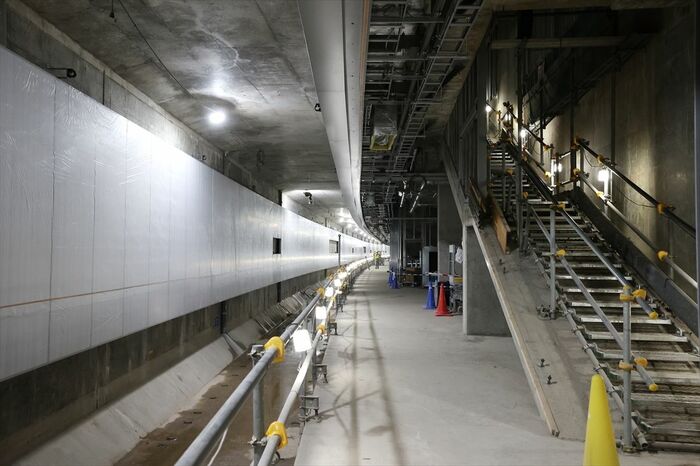

  • 化粧板が取り付けられたホーム 化粧板が取り付けられたホーム
    (撮影:尾形文繁)

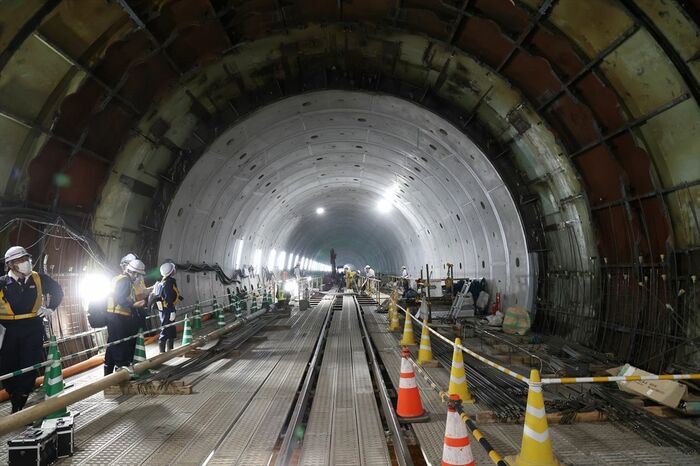

  • 作業用のレールが敷かれたトンネル 作業用のレールが敷かれたトンネル
    (撮影:尾形文繁)

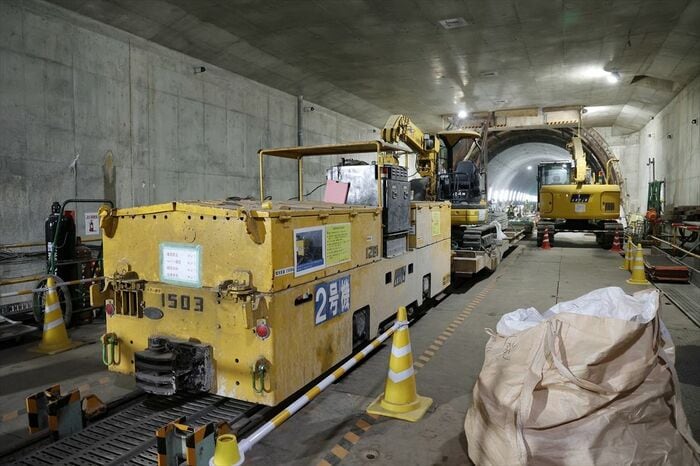

  • 作業用車両 作業用車両
    (撮影:尾形文繁)

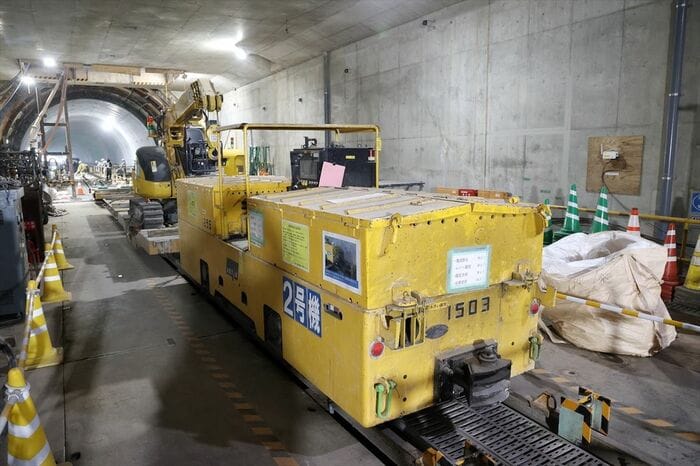

  • 作業用車両 作業用車両
    (撮影:尾形文繁)

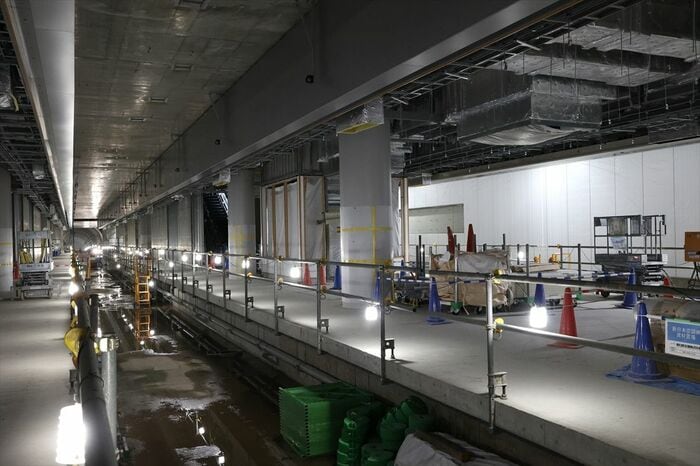

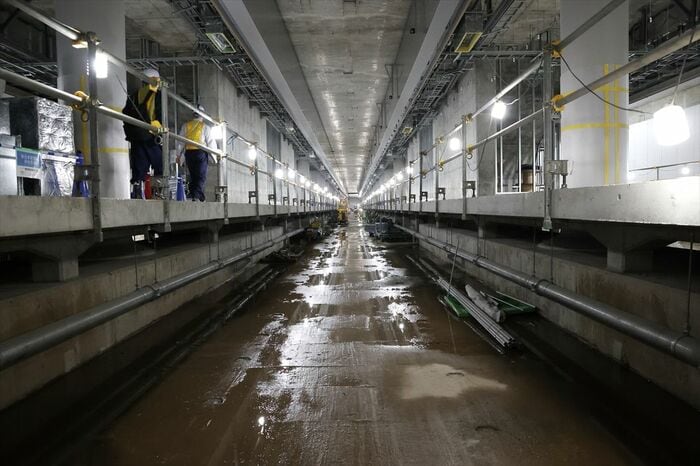

  • 新横浜で建設中のホーム 新横浜で建設中のホーム
    (撮影:尾形文繁)
  • 新横浜で建設中のホーム 新横浜で建設中のホーム
    (撮影:尾形文繁)

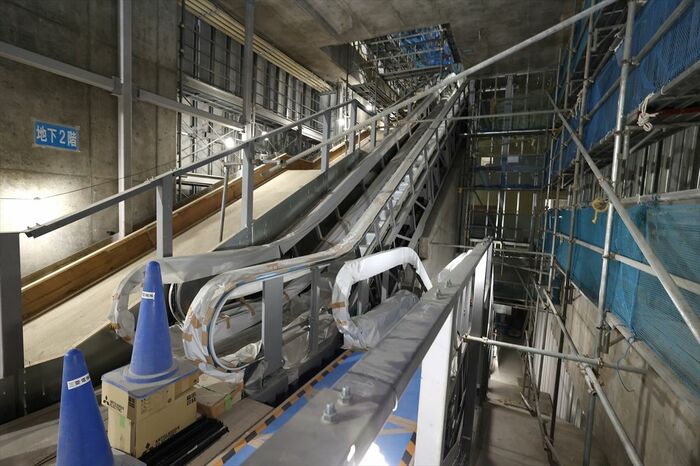

  • 設置済みのエスカレーター 設置済みのエスカレーター
    (撮影:尾形文繁)

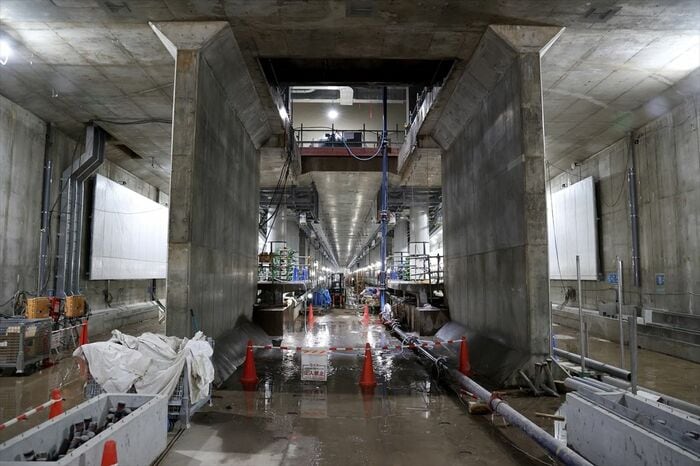

  • 2面3線のホーム 2面3線のホーム
    (撮影:尾形文繁)

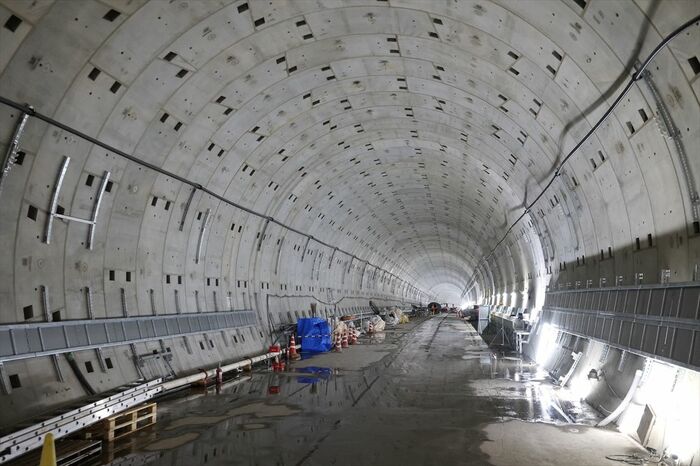

  • 地下に建設中のトンネル 地下に建設中のトンネル
    (撮影:尾形文繁)

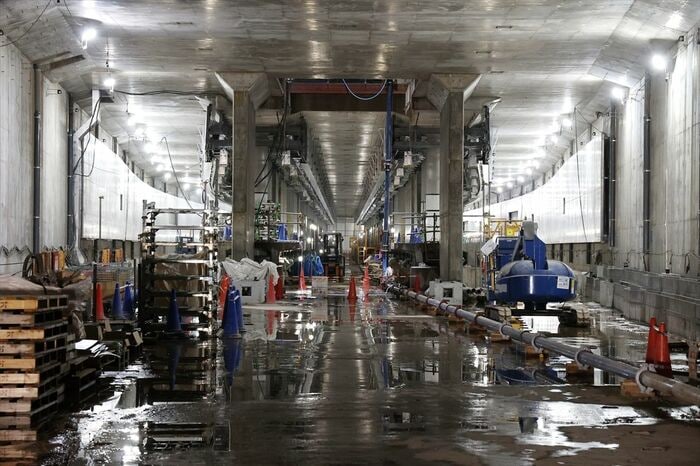

  • たくさんの資材が積まれている たくさんの資材が積まれている
    (撮影:尾形文繁)

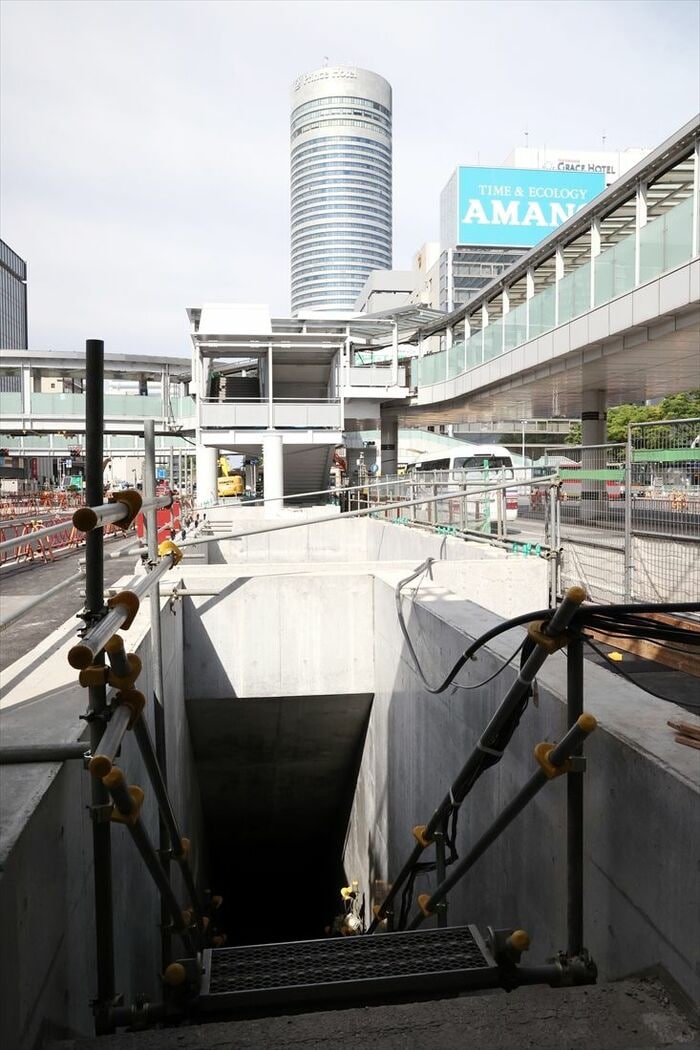

  • 「ST線第1出入口」から地上へ。歩道橋に接続する予定 「ST線第1出入口」から地上へ。歩道橋に接続する予定
    (撮影:尾形文繁)

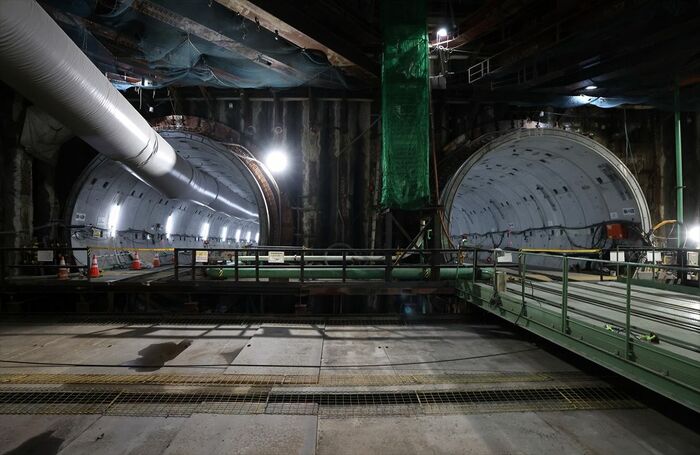

  • 新綱島トンネルは2つの単線トンネル 新綱島トンネルは2つの単線トンネル
    (撮影:尾形文繁)

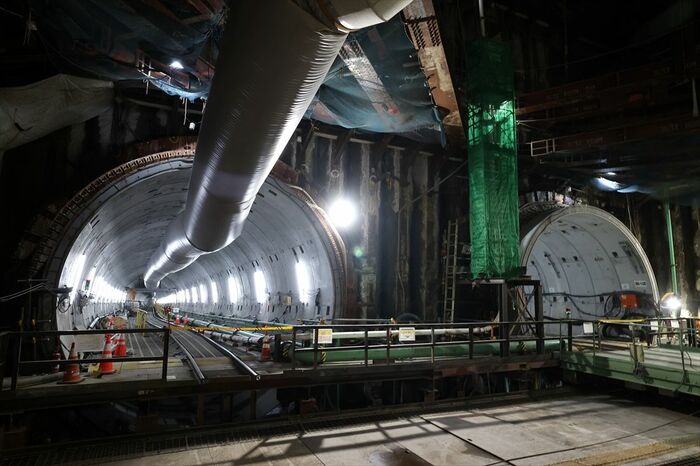

  • 換気用のダクトが見える 換気用のダクトが見える
    (撮影:尾形文繁)

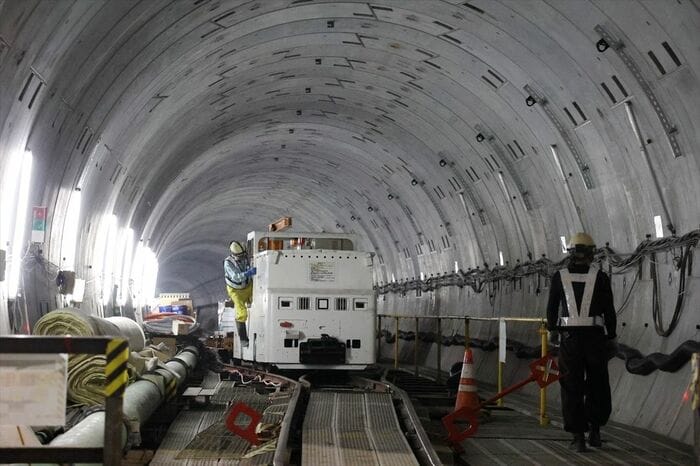

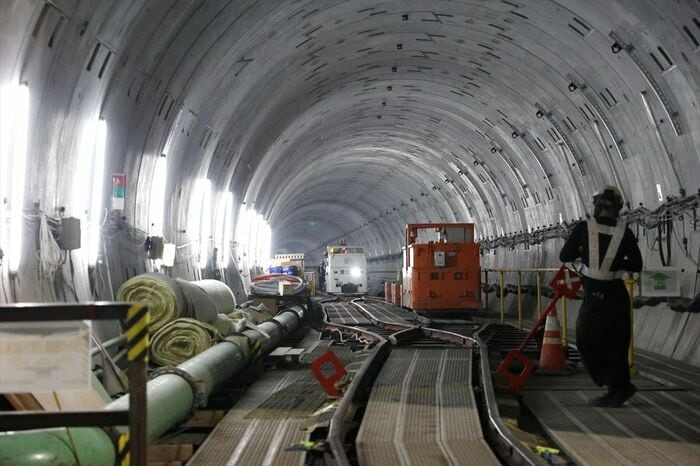

  • 作業用車両がせわしなく動く 作業用車両がせわしなく動く
    (撮影:尾形文繁)
  • 作業用車両がせわしなく動く 作業用車両がせわしなく動く
    (撮影:尾形文繁)

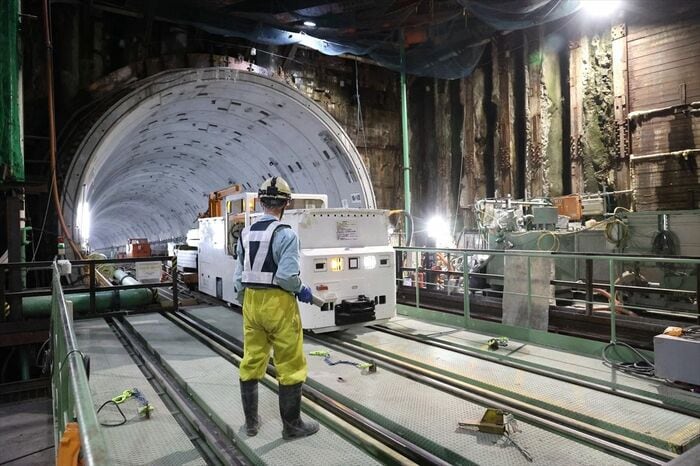

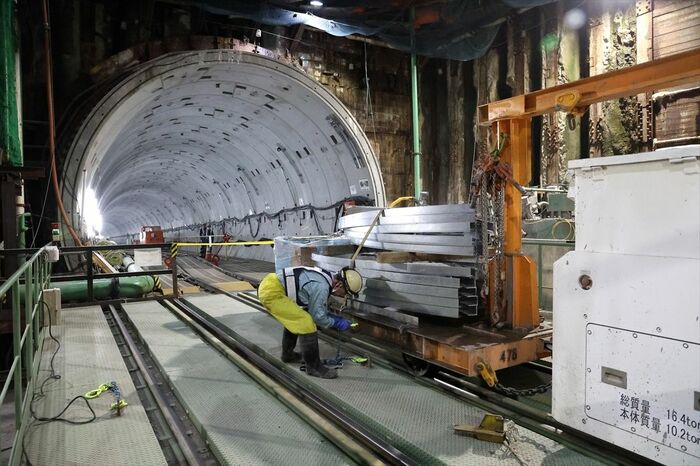

  • 作業用車両をトラバーサーに載せる 作業用車両をトラバーサーに載せる
    (撮影:尾形文繁)
  • 作業用車両をトラバーサーに載せる 作業用車両をトラバーサーに載せる
    (撮影:尾形文繁)

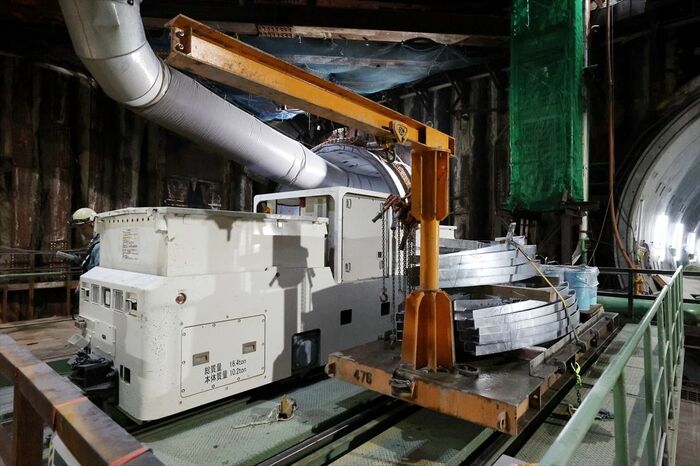

  • 2つのトンネルの移動はトラバーサーで行う 2つのトンネルの移動はトラバーサーで行う
    (撮影:尾形文繁)

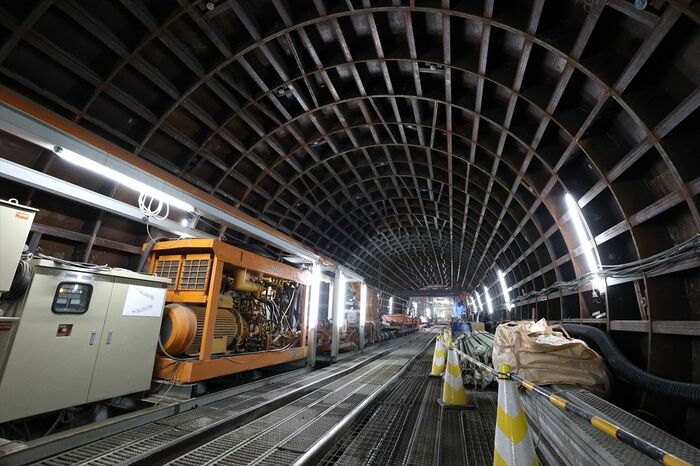

  • トンネル内にはさまざまな機器が置かれている トンネル内にはさまざまな機器が置かれている
    (撮影:尾形文繁)

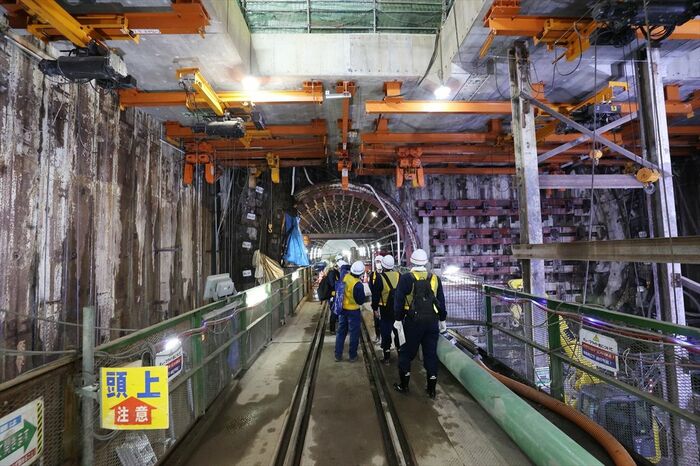

  • 新綱島ホーム付近 新綱島ホーム付近
    (撮影:尾形文繁)

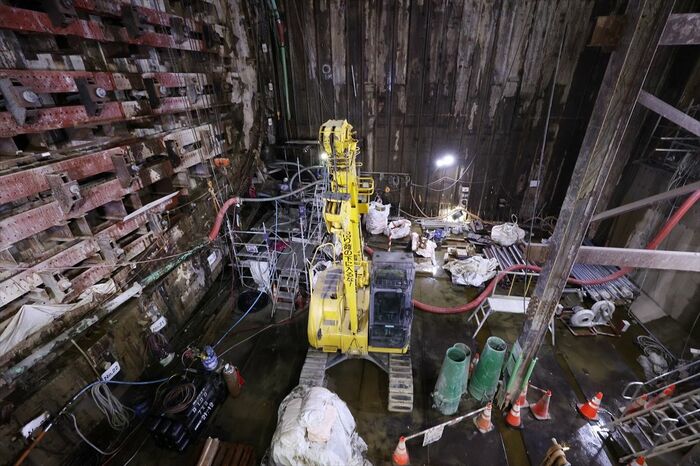

  • 壁のむこうにもう一つのトンネル 壁のむこうにもう一つのトンネル
    (撮影:尾形文繁)

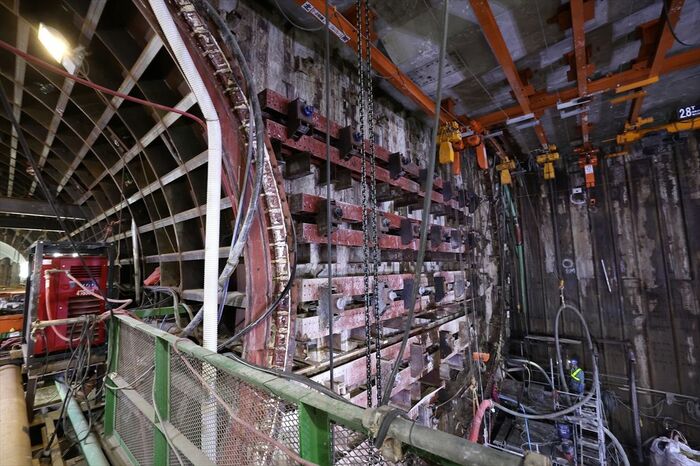

  • シールドマシンは壁の一歩手前まで到達 シールドマシンは壁の一歩手前まで到達
    (撮影:尾形文繁)

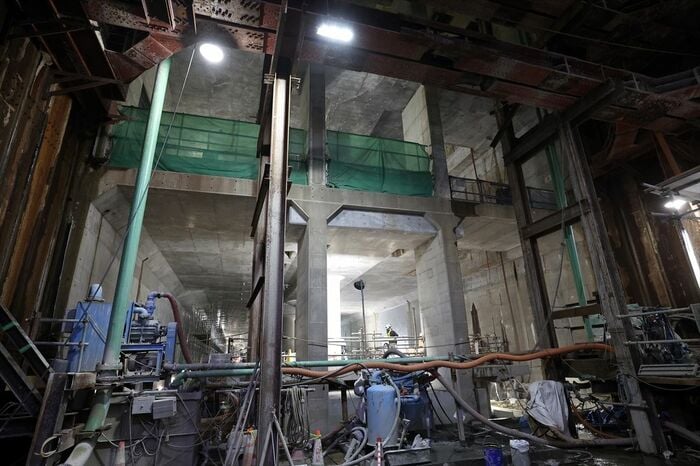

  • 新綱島駅 新綱島駅
    (撮影:尾形文繁)

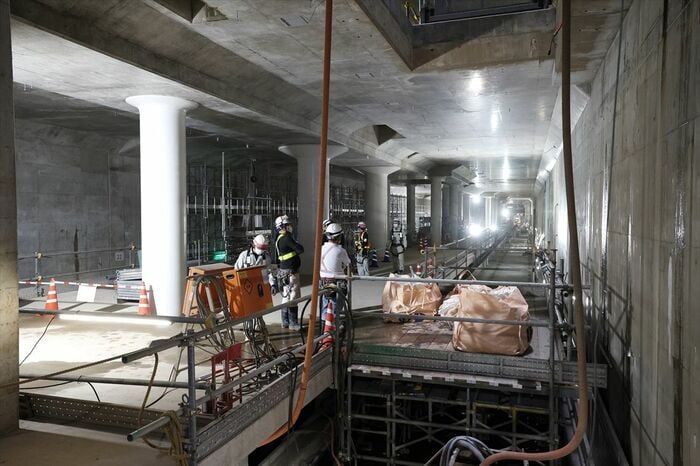

  • 新綱島のホーム 新綱島のホーム
    (撮影:尾形文繁)

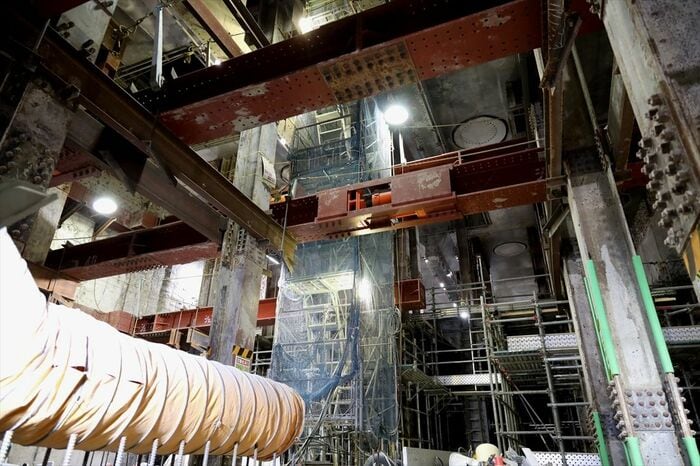

  • 新綱島の建設現場 新綱島の建設現場
    (撮影:尾形文繁)
  • 新綱島の建設現場 新綱島の建設現場
    (撮影:尾形文繁)

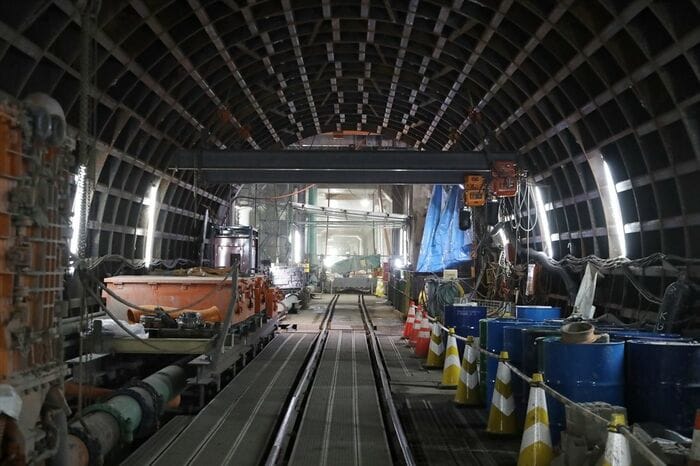

  • 地下深くで建設中のトンネル 地下深くで建設中のトンネル
    (撮影:尾形文繁)

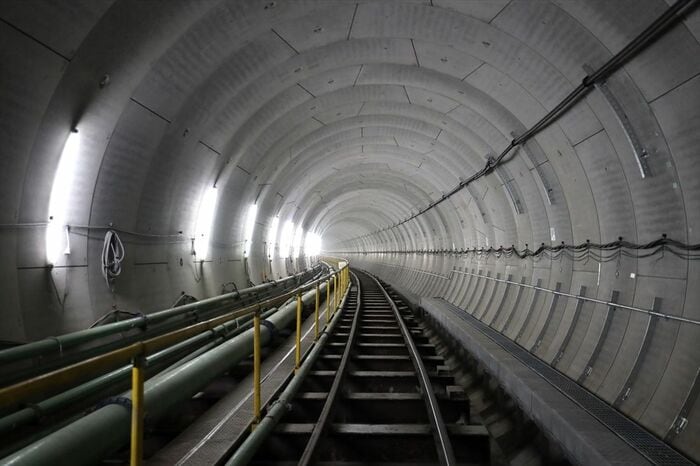

  • 地下深くで建設中のトンネル 地下深くで建設中のトンネル
    (撮影:尾形文繁)

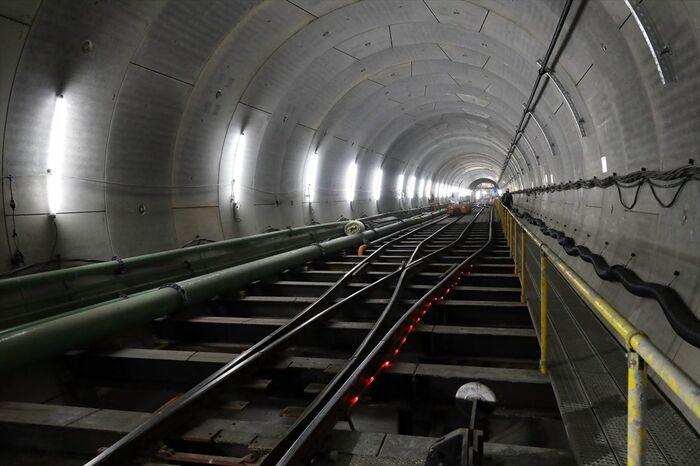

  • 地下深くで建設中のトンネル 地下深くで建設中のトンネル
    (撮影:尾形文繁)
1/
  • 「ST線第3出入口」から地下の工事現場へ
  • 広々とした空間が広がる
  • 設置済みのエスカレーター
  • 化粧板が取り付けられたホーム
  • 作業用のレールが敷かれたトンネル
  • 作業用車両
  • 作業用車両
  • 新横浜で建設中のホーム
  • 新横浜で建設中のホーム
  • 設置済みのエスカレーター
  • 2面3線のホーム
  • 地下に建設中のトンネル
  • たくさんの資材が積まれている
  • 「ST線第1出入口」から地上へ。歩道橋に接続する予定
  • 新綱島トンネルは2つの単線トンネル
  • 換気用のダクトが見える
  • 作業用車両がせわしなく動く
  • 作業用車両がせわしなく動く
  • 作業用車両をトラバーサーに載せる
  • 作業用車両をトラバーサーに載せる
  • 2つのトンネルの移動はトラバーサーで行う
  • トンネル内にはさまざまな機器が置かれている
  • 新綱島ホーム付近
  • 壁のむこうにもう一つのトンネル
  • シールドマシンは壁の一歩手前まで到達
  • 新綱島駅
  • 新綱島のホーム
  • 新綱島の建設現場
  • 新綱島の建設現場
  • 地下深くで建設中のトンネル
  • 地下深くで建設中のトンネル
  • 地下深くで建設中のトンネル

次ページが続きます:
【完成近い新横浜の地下ホーム】

3/4 PAGES
4/4 PAGES
