週刊東洋経済 最新号を読む(5/16号)
東洋経済オンラインとは
ビジネス #鉄道最前線

山手線渋谷駅「ホームが1つ」になった工事の全貌 スクランブル交差点近くのガードも桁を移動

6分で読める
2/3 PAGES
3/3 PAGES

約53時間半に及んだ工事は9日未明に完了し、同日の始発電車から内回り・外回りが一体となった新たなホームの使用が始まった。新ホームの幅は最大で約15.9m。工事の囲いなどで狭い場所もあるが、とくに南改札に通じる階段付近などは広々とした印象だ。

内回り・外回りが一体化した新ホーム(写真:JR東日本)

ただ、従来の内回りホームは最大幅約12m、旧外回りホームも最も広い部分は15.5mあったといい、内・外回りのホームの一体化によって合計の幅は狭くなったともいえる。ラッシュ時などの乗降への影響についてJR東日本は「需要予測や流動検証を綿密に行いホームの幅員を計画しているので、混雑時などについても十分な幅を確保している」と説明する。

また、ホームの一体化に伴って、改札とホームを結ぶ階段などの設備増強も必要となる。3階の中央改札へ通じるルートは、1月15日からホームの中ほどに新設した階段・エスカレーターに変更する。「現状(従来)の位置に新しいエスカレーターや階段を設置することが施工上困難なため」(JR東日本)、別の位置に新設することにしたという。新ルートへの移行で、中央改札との行き来は改善されそうだ。

次の工事では何が変わる?

2013年3月に東急東横線の駅が地下化され、2020年1月には数年がかりの工事を経て地下鉄銀座線のホームが明治通り上空に移転、そして同年6月には他線の駅から遠く離れていることから「南渋谷駅」と揶揄されることもあった埼京線のホームが現位置に移転するなど、この10年で大変貌した渋谷駅。山手線ホームの一体化により、新たな駅の形はおおむね固まったといえる。今後は旧外回りホームの撤去が進む予定だ。

だが、工事はまだ続く。渋谷駅の線路切り換えは計5回を予定しており、最後のステップとなる次回は山手線の線路・ホームの高さを上げる。「東西を横断する自由通路の整備を一体で進めており、その通路の高さを確保する必要があるため」(JR東日本)だ。

山手線渋谷駅・ホーム一体化工事

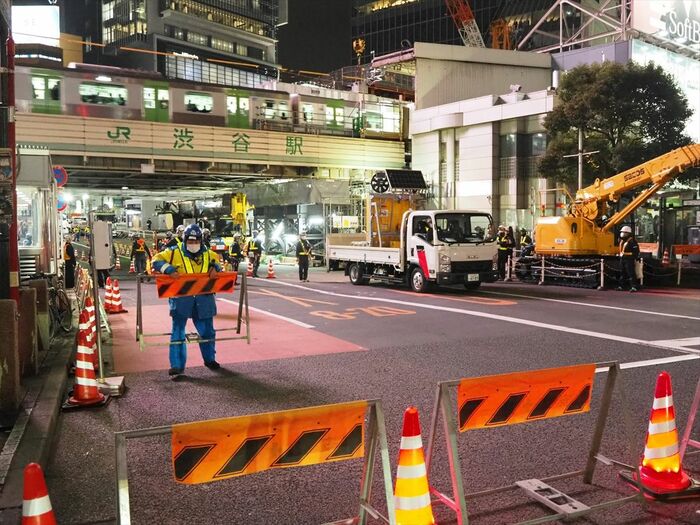

  • 工事のため通行止めになった宮益架道橋付近 工事のため通行止めになった宮益架道橋付近
    =2023年1月7日0時ごろ(記者撮影)

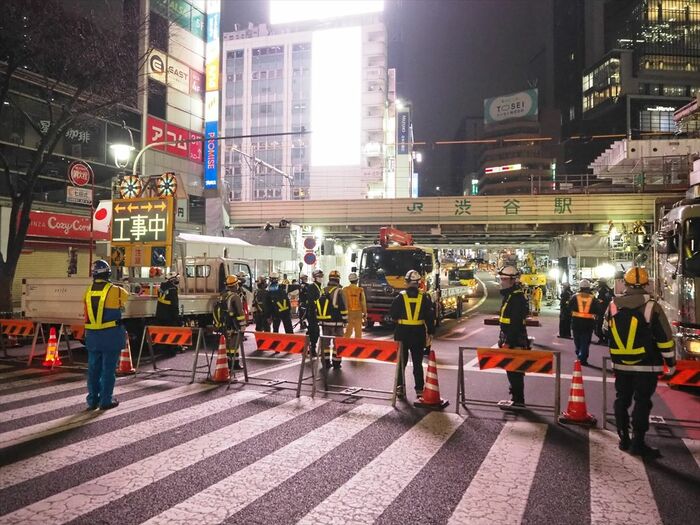

  • スクランブル交差点の手前までが通行止めになった スクランブル交差点の手前までが通行止めになった
    =2023年1月7日0時ごろ(記者撮影)

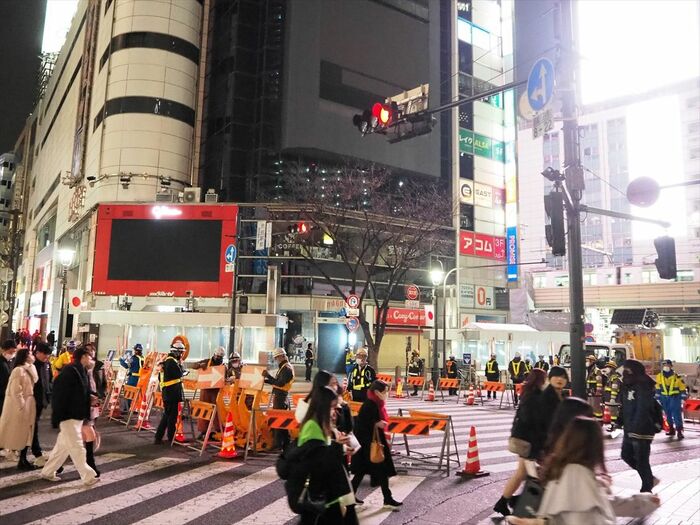

  • 0時を過ぎても人通りの絶えない渋谷駅前 0時を過ぎても人通りの絶えない渋谷駅前
    =2023年1月7日0時10分ごろ(記者撮影)

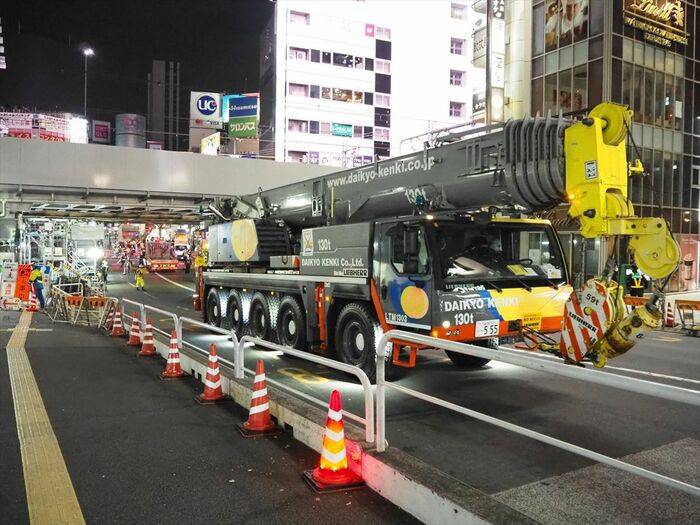

  • 宮益坂下交差点の手前で待機する大型のクレーン車 宮益坂下交差点の手前で待機する大型のクレーン車
    =2023年1月7日0時50分ごろ(記者撮影)

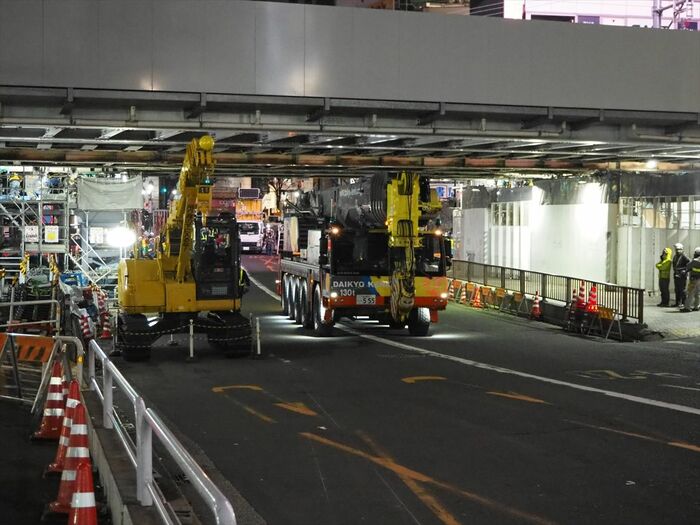

  • 架道橋をくぐって移動する大型クレーン車 架道橋をくぐって移動する大型クレーン車
    =2023年1月7日1時ごろ(記者撮影)

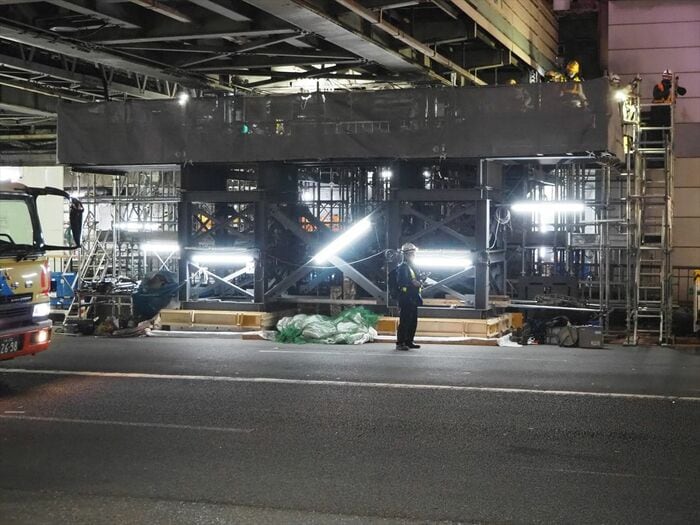

  • 架道橋は線路の移設に伴い桁を移動した 架道橋は線路の移設に伴い桁を移動した
    =2023年1月7日1時ごろ(記者撮影)

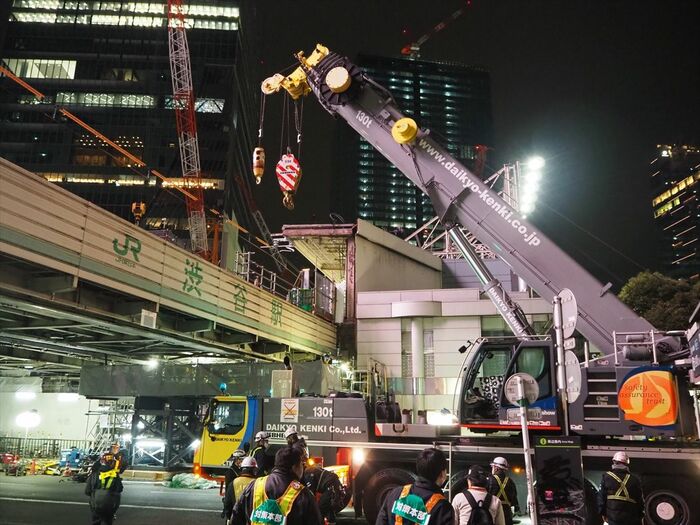

  • クレーンは資材運搬用。架道橋の移動はジャッキで行う クレーンは資材運搬用。架道橋の移動はジャッキで行う
    =2023年1月7日1時20分(記者撮影)

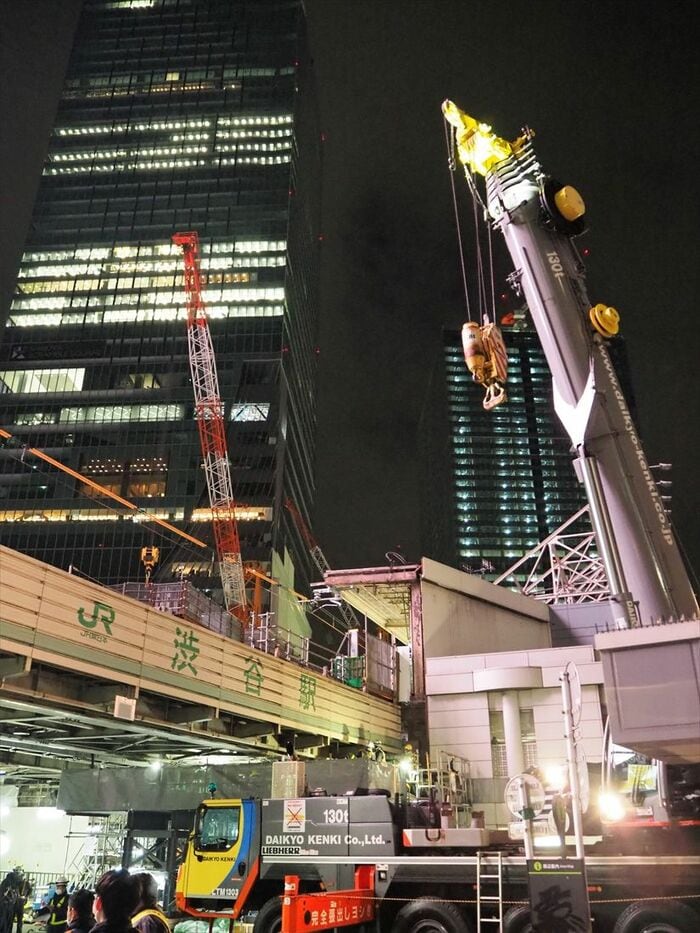

  • 渋谷の夜空にそびえるクレーン 渋谷の夜空にそびえるクレーン
    =2023年1月7日1時20分(記者撮影)

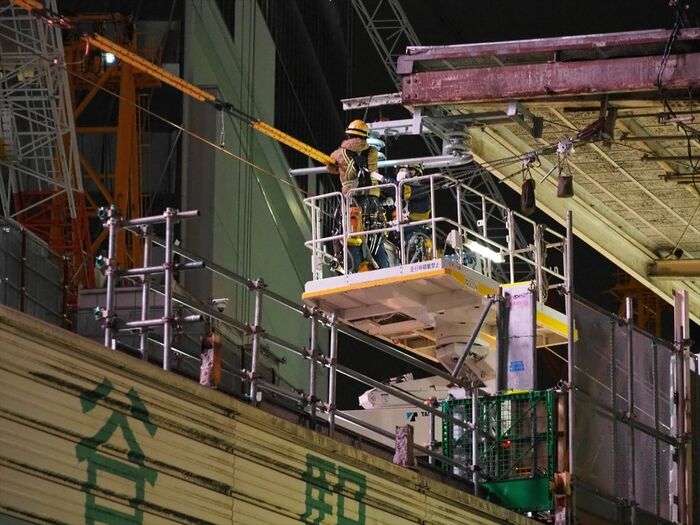

  • 架線の調整をする作業員 架線の調整をする作業員
    =2023年1月7日1時50分(記者撮影)
  • 複数の作業用車両が到着し架線の調整を行う 複数の作業用車両が到着し架線の調整を行う
    =2023年1月7日2時ごろ(記者撮影)

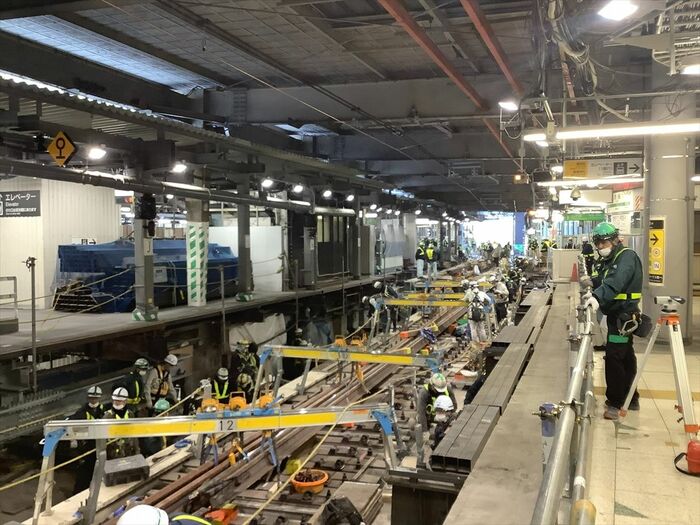

  • 外回りの線路移設作業の様子 外回りの線路移設作業の様子
    (写真:JR東日本)

  • 架道橋の工事は車線を規制して日中も行われた 架道橋の工事は車線を規制して日中も行われた
    =2023年1月8日(記者撮影)

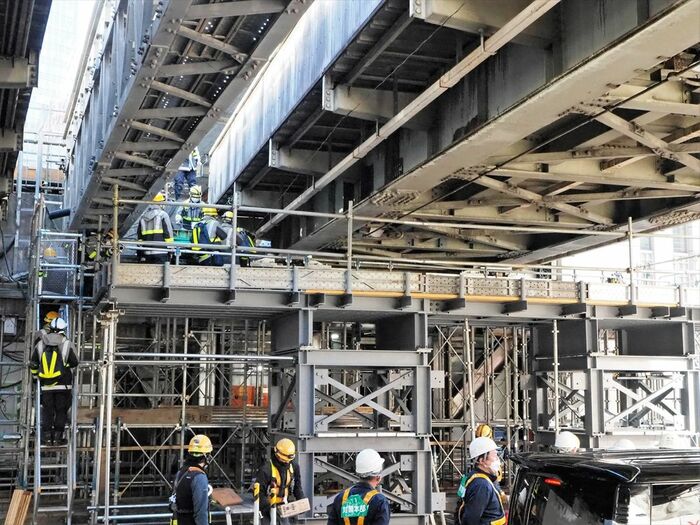

  • 宮益架道橋の桁。右側が山手線外回りだ 宮益架道橋の桁。右側が山手線外回りだ
    =2023年1月8日(記者撮影)

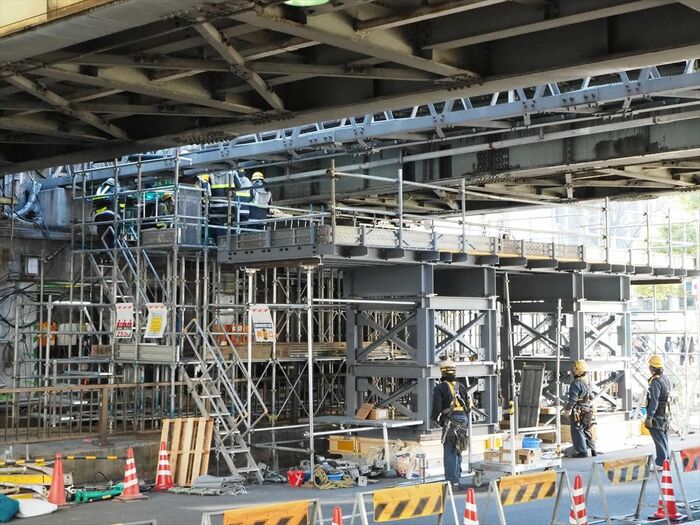

  • 架道橋の桁はジャッキアップして移動した 架道橋の桁はジャッキアップして移動した
    =2023年1月8日(記者撮影)
  • 駅の外から見た旧外回りホーム。今後撤去される 駅の外から見た旧外回りホーム。今後撤去される
    (記者撮影)

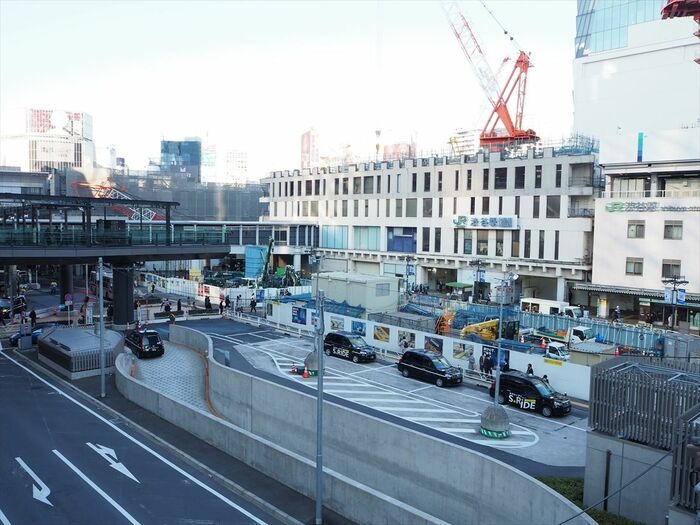

  • 駅前広場整備やビル解体などが進む渋谷駅西口 駅前広場整備やビル解体などが進む渋谷駅西口
    (記者撮影)

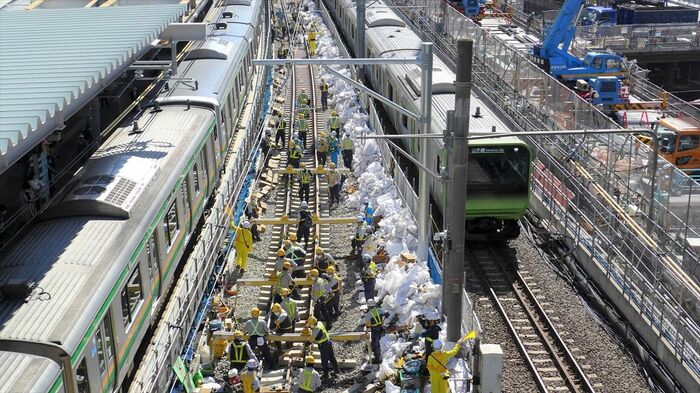

  • 前回(3回目)の工事では内回り(中央)の 前回(3回目)の工事では内回り(中央)の
    線路を切り換えた=2021年10月23日(記者撮影)

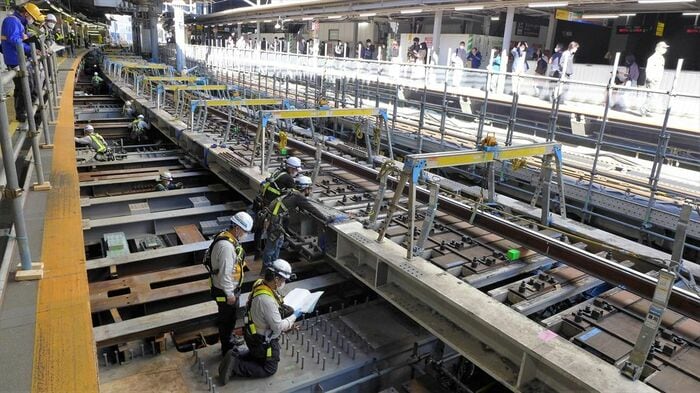

  • 3回目の工事では内回りの線路を移設した 3回目の工事では内回りの線路を移設した
    =2021年10月23日(記者撮影)

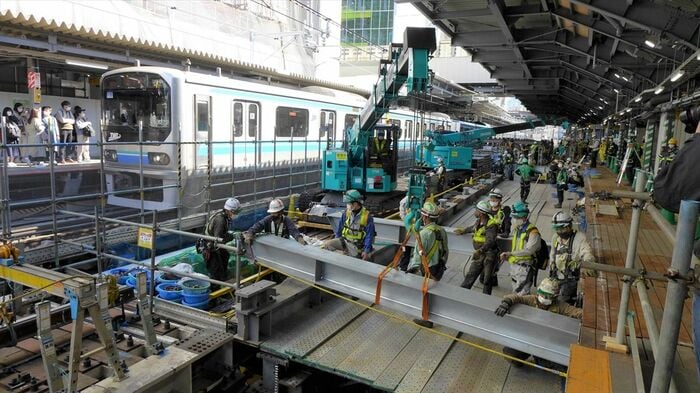

  • 内回りのホーム拡幅作業は今回のホーム一体化に 内回りのホーム拡幅作業は今回のホーム一体化に
    向けて行われた=2021年10月23日(記者撮影)
1/
  • 工事のため通行止めになった宮益架道橋付近
  • スクランブル交差点の手前までが通行止めになった
  • 0時を過ぎても人通りの絶えない渋谷駅前
  • 宮益坂下交差点の手前で待機する大型のクレーン車
  • 架道橋をくぐって移動する大型クレーン車
  • 架道橋は線路の移設に伴い桁を移動した
  • クレーンは資材運搬用。架道橋の移動はジャッキで行う
  • 渋谷の夜空にそびえるクレーン
  • 架線の調整をする作業員
  • 複数の作業用車両が到着し架線の調整を行う
  • 外回りの線路移設作業の様子
  • 架道橋の工事は車線を規制して日中も行われた
  • 宮益架道橋の桁。右側が山手線外回りだ
  • 架道橋の桁はジャッキアップして移動した
  • 駅の外から見た旧外回りホーム。今後撤去される
  • 駅前広場整備やビル解体などが進む渋谷駅西口
  • 前回(3回目)の工事では内回り(中央)の
  • 3回目の工事では内回りの線路を移設した
  • 内回りのホーム拡幅作業は今回のホーム一体化に

駅周辺の再開発は2027年度の完成予定。同年度には駅の上と西側に高層ビル「渋谷スクランブルスクエア」の中央棟・西棟が開業し、東西自由通路の整備などで駅の姿はさらに大きく変わる。今後も当分の間、渋谷の街には工事のつち音が響き続ける。

【写真を見る】山手線渋谷駅「ホームが1つ」になった工事の全貌 スクランブル交差点近くのガードも桁を移動(24枚)
「鉄道最前線」の記事はツイッターでも配信中!最新情報から最近の話題に関連した記事まで紹介します。フォローはこちらから
