JR東日本によると、Suicaを使える駅は現在986駅で、統合の時点では1019駅になる。増えるのは、統合に合わせて改札機を新設する32駅と、信越本線に2027年3月に開業する予定の豊岡だるま駅(群馬県高崎市)だ。
改札機を新設するのは、千葉県の久留里線の10駅のほか、東北本線の新白河や白河、奥羽本線の横手や大曲、上越線の越後湯沢などだ。
同社の駅はBRT(バス高速輸送システム)の停留所を含めて1684駅ある。対応駅が1019駅になっても全体の6割で、4割の駅は統合後もSuicaで乗り降りできない。
対応駅が飛び飛びになる線区もある。羽越本線では鶴岡、酒田、羽後本荘の3駅が新たに対応するが、鶴岡と酒田の間にある藤島から東酒田までの6駅は対象外のままだ。鶴岡で改札にタッチして乗った列車を、途中の余目でタッチして降りることはできない。

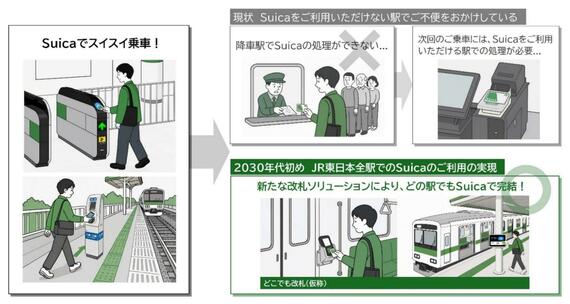

非対応の駅では、Suicaで乗ってきた利用者は現金で精算する。次にSuicaで乗る前には、対応駅で前回の入場記録を取り消す処理を受けなければならない。
対応駅は年40駅弱しか増えない

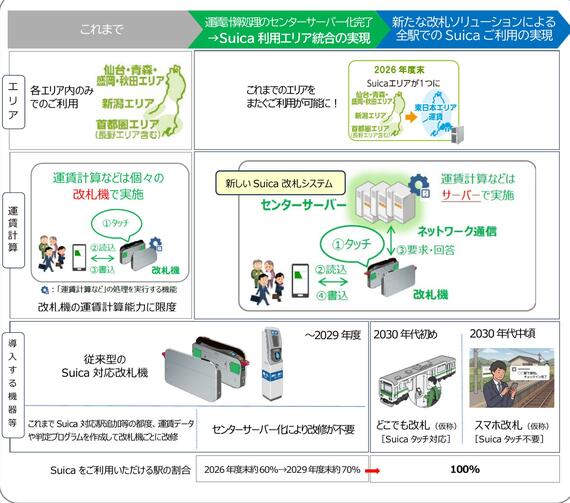

対応駅を増やすには、駅ごとに改札機を据え付け、駅まで回線を引き、保守を続けなければならない。運賃計算がサーバーに移ると、駅を増やすたびに運賃データと判定プログラムを作って改札機を1台ずつ改修する手間はなくなるが、機器と回線と保守の負担は残る。設置前の調整や調査にも時間がかかる。
このためJR東日本は統合後も従来型の改札機で対応駅を増やし続けるが、2029年度末でも1130駅程度、全体の67%にとどまる見込みだ。
統合後の3年間で増える駅は110駅余りで、年40駅弱のペースになる。残り554駅をこのペースで進めれば、計算上は15年近くかかる。
JR東日本は当初、利用者のスマートフォンの位置情報で入場と出場を処理する「スマホ改札(仮称)」で、2030年代中頃までに全駅に対応する計画だった。今回はこれを前倒しし、2030年度から「どこでも改札(仮称)」を先に導入して2030年代初めに100%を目指す。
